在项目管理的领域中,项目计划如同航海图之于船只,其重要性不言而喻。然而,项目计划的制定过程却充满了各种潜在的错误与陷阱,稍有不慎就可能导致项目进度延误、成本超支甚至彻底失败。而关键路径法(Critical Path Method,CPM)作为一种强大的项目管理工具,能够有效地帮助我们识别和规避这些常见错误,确保项目计划的准确性与可行性。本文将深入探讨如何运用关键路径法避免项目计划中的常见错误,并详细阐述相应的解决策略。

一、关键路径法概述
关键路径法是一种基于项目活动逻辑关系和持续时间估算的项目进度分析技术。它通过确定项目中最长的路径(即关键路径),来识别那些对项目总工期具有决定性影响的活动序列。在关键路径上的活动,其任何延误都将直接导致项目总工期的延长;而非关键路径上的活动则具有一定的灵活性,即存在时差(Float),在不影响项目总工期的前提下,其开始时间和完成时间可以在一定范围内调整。
二、项目计划中的常见错误
(一)活动依赖关系错误
在项目计划制定初期,准确识别和定义活动之间的依赖关系是至关重要的。然而,常见的错误之一就是对活动依赖关系的误解或遗漏。例如,将原本存在先后顺序的活动错误地设定为并行开展,或者未能识别出某些活动之间的隐性依赖关系,这可能导致资源冲突、工作重复或关键环节的延误。比如在建筑项目中,若错误地认为地基施工与主体结构搭建可以同时进行,而实际上地基未完工无法进行主体施工,就会造成资源闲置和工期延误。
(二)活动持续时间估算不准确
项目活动的持续时间估算往往受到多种因素的影响,如资源可用性、技术难度、人员技能水平等。如果在估算过程中未能充分考虑这些因素,就容易出现估算过高或过低的情况。估算过高会导致项目总工期不必要的延长,增加项目成本;估算过低则可能使项目计划过于紧凑,一旦出现意外情况(如技术难题、资源短缺等),就无法按时完成任务,引发项目进度危机。例如,在软件开发项目中,对某个复杂功能模块的开发时间估计不足,实际开发过程中遇到大量技术问题,导致该模块交付延迟,进而影响整个项目的上线时间。
(三)资源分配不合理
项目资源的合理分配是确保项目顺利进行的关键。然而,在项目计划阶段,常常会出现资源分配不均衡或过度分配的问题。例如,将过多的资源集中在非关键活动上,而关键活动却因资源短缺而进展缓慢;或者在同一时间段内为多个活动分配了相同的关键资源,导致资源冲突和工作停滞。以一个市场营销项目为例,如果将大部分设计人员安排在制作宣传海报等非关键任务上,而忽视了广告视频制作这一关键任务的资源需求,就可能导致视频制作延迟,错过最佳宣传时机。
(四)缺乏风险管理意识
项目执行过程中不可避免地会面临各种风险,如市场变化、技术故障、人员变动等。如果在项目计划阶段没有充分考虑这些潜在风险,并制定相应的应对措施,一旦风险事件发生,项目就可能陷入混乱,无法按计划推进。例如,在一个新产品研发项目中,没有预见到关键原材料供应商可能出现的供应中断问题,也未提前寻找替代供应商,当供应商因不可抗力无法按时供货时,项目就会因缺少原材料而被迫停工,造成严重的工期延误和成本损失。

三、关键路径法在避免常见错误中的应用
(一)精准梳理活动依赖关系

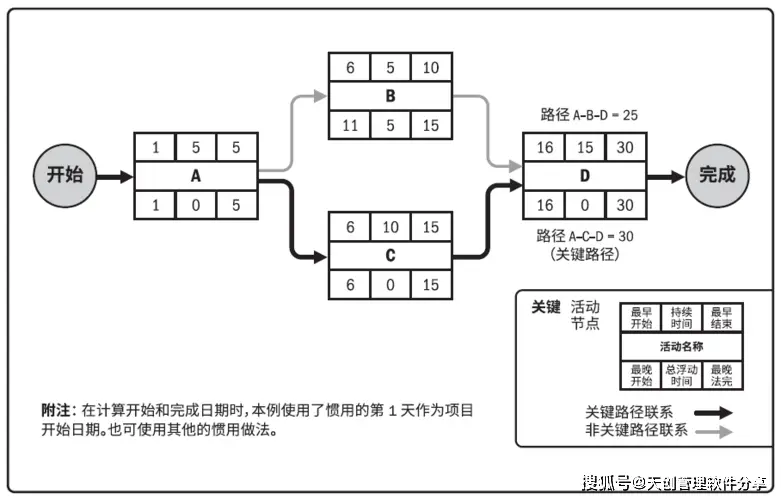

关键路径法要求对项目活动进行详细的分解,并准确确定它们之间的逻辑关系(如完成 - 开始、开始 - 开始、完成 - 完成等)。在制定项目计划时,借助关键路径图或网络计划图,我们可以清晰地展示各个活动之间的先后顺序和依赖关系,避免因人为疏忽或误解而导致的依赖关系错误。例如,通过绘制建筑项目的网络计划图,可以直观地看到地基施工、主体结构搭建、内部装修等活动之间的严格顺序关系,确保每个活动都在其前置活动完成后才开始,从而有效避免资源浪费和工期延误。
(二)科学估算活动持续时间

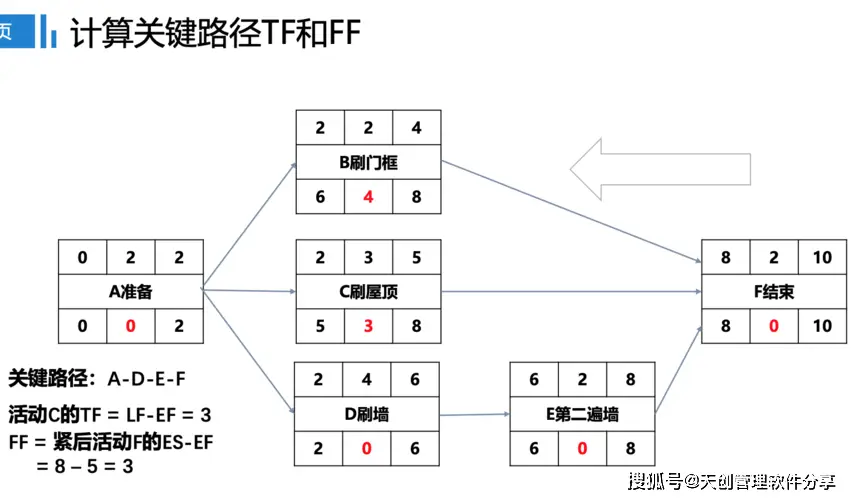

利用关键路径法,我们可以根据项目的整体工期要求和活动之间的逻辑关系,对每个活动的持续时间进行更为科学合理的估算。首先,参考历史项目数据、行业标准以及专家经验,对活动的基本持续时间进行初步估算。然后,考虑资源分配情况、技术复杂性、环境因素等对持续时间的影响,对初步估算进行调整。例如,在关键路径上的活动,如果资源分配充足且技术成熟,其持续时间估算可以相对紧凑;而对于非关键路径上的活动,可以适当预留一定的弹性时间,以应对可能出现的意外情况。同时,在项目执行过程中,根据实际进展情况对活动持续时间进行动态监控和调整,确保估算的准确性始终与项目实际情况相符。
(三)优化资源分配策略
关键路径法能够帮助我们明确项目中的关键活动和非关键活动,从而为资源分配提供有力依据。根据关键路径上活动的资源需求和时间要求,优先保障关键资源的供应,确保关键活动能够按时完成。对于非关键活动,可以根据其时差灵活安排资源,避免资源过度集中或闲置。例如,在一个大型工程项目中,通过关键路径分析确定了混凝土浇筑这一关键活动的资源需求(如搅拌车、泵车、施工人员等),提前协调各方资源,确保在浇筑期间资源充足且不被其他非关键活动占用;而对于场地清理等非关键活动,则可以安排在混凝土浇筑的间隙进行,充分利用资源的时差,提高资源利用效率。
(四)强化风险管理与应对
在运用关键路径法制定项目计划时,我们可以将风险因素纳入考虑范围。识别可能影响关键路径上活动的风险事件,并对其发生的概率和影响程度进行评估。针对不同的风险情况,制定相应的风险应对策略,如风险规避、风险减轻、风险转移或风险接受等。例如,对于关键路径上依赖某一特定供应商的活动,若评估认为供应商中断供货的风险较高,可以采取风险减轻策略,如与多个供应商建立合作关系、提前储备一定数量的原材料或购买相关的保险等,以降低风险事件发生时对项目进度的影响。同时,在项目执行过程中,持续监控关键路径上的风险状况,及时调整风险应对措施,确保项目始终沿着预定的关键路径顺利推进。
四、关键路径法应用实例
以一个软件开发项目为例,该项目旨在开发一款移动应用程序,主要包括需求分析、界面设计、代码编写、测试和上线等活动。
首先,运用关键路径法对项目活动进行分解和逻辑关系梳理:需求分析完成后才能开始界面设计和代码编写,界面设计完成后才能进行部分代码编写与整合,代码编写完成后进行测试,测试通过后才能上线。通过分析确定代码编写是关键路径上的关键活动,其持续时间较长且任何延误都将直接导致项目总工期延长。
在活动持续时间估算方面,参考以往类似项目经验,初步估算需求分析需要 5 个工作日,界面设计 7 个工作日,代码编写 20 个工作日,测试 8 个工作日,上线 2 个工作日。考虑到项目团队的技术水平和资源配备情况,对估算进行调整,最终确定需求分析 6 个工作日,界面设计 8 个工作日,代码编写 22 个工作日,测试 9 个工作日,上线 2 个工作日。
在资源分配上,根据关键路径分析,为代码编写团队配备了经验丰富的程序员,并优先保障其所需的开发设备和软件资源;而对于界面设计团队,在不影响整体进度的前提下,合理安排人员工作时间,避免资源闲置。
在风险管理方面,识别出代码编写过程中可能出现的技术难题和需求变更风险。针对技术难题,提前组织技术专家进行技术储备和方案研讨;针对需求变更,建立了规范的变更管理流程,明确需求变更的评估和审批机制,确保变更对项目进度的影响最小化。
通过应用关键路径法,该软件开发项目在计划制定阶段就充分考虑了各种潜在问题,并采取了有效的应对措施,从而在项目执行过程中避免了许多常见错误,顺利按照预定计划完成了项目开发任务,按时上线应用程序,获得了用户的好评和市场的认可。

五、总结
项目计划的准确性和有效性直接关系到项目的成败。在项目计划制定过程中,我们常常会面临活动依赖关系错误、持续时间估算不准确、资源分配不合理以及风险管理意识薄弱等常见错误。而关键路径法作为一种成熟的项目管理技术,为我们提供了一种系统的、科学的方法来识别和解决这些问题。通过精准梳理活动依赖关系、科学估算活动持续时间、优化资源分配策略以及强化风险管理与应对,我们能够制定出更加合理、可行的项目计划,确保项目在预定的时间、成本和质量范围内顺利完成。在未来的项目管理实践中,项目管理者应充分认识到关键路径法的重要性,并熟练掌握其应用技巧,以提升项目管理的水平和效率,为项目的成功实施奠定坚实的基础。
